人防剛性防水套管的預埋安裝是一個關鍵的工程步驟,它需要按照一定的規范和要求進行操作。下面是預埋安裝的主要步驟和方法:

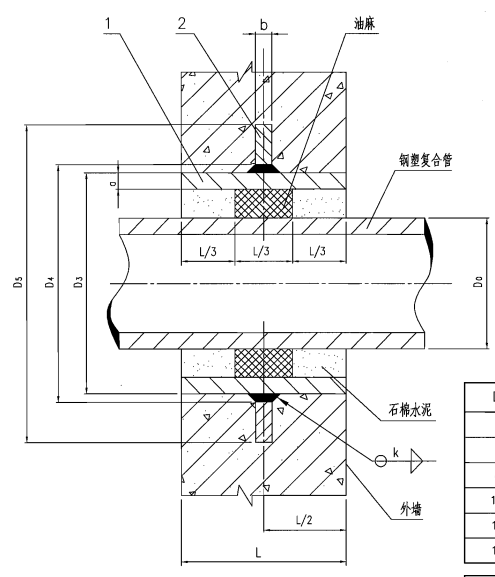

人防剛性防水套管安裝圖(A型)
1. 安裝前的準備工作:在進行人防剛性防水套管的預埋之前,需要核對防水套管的型號,并測量出防水套管的坐標和標高,做好相應的標記。在墻上安裝時,可以在套管中心點處做出十字坐標線,縱線控制坐標,橫線控制標高。坐標線和標高線應選擇**的標高控制點作為參考,需要進行復核以**準確無誤。
2. 鋼筋處理:根據剛性防水套管的大小,在需要安裝防水套管的位置,對剪力墻鋼筋(或樓板鋼筋)進行處理。可以將鋼筋彎曲或割除,以便安裝防水套管。當剛性防水套管的直徑大于等于300mm時,需將鋼筋割斷并進行加固處理。
3. 剪力墻上的預埋安裝:在剪力墻上安裝剛性防水套管時,要根據防水套管的底部標高和標高控制線來計算。安裝剛性防水套管之前,需要在墻體兩面的剛性防水套管底部標高處設置一根鋼筋,并將其焊接在剪力墻豎向鋼筋上。將防水套管放在焊好的鋼筋上,進一步復核防水套管的標高和坐標,**無誤后進行牢固的焊接。
4. 樓板上的預埋安裝:在樓板上安裝剛性防水套管時,將防水套管的中心線與十字坐標點對準。剛性防水套管的下端直接放在模板上,并點焊固定在與鋼筋接觸處。復核坐標尺寸無誤后,使用扎絲或鐵釘將防水套管牢固固定在模板上。
5. 剛性防水套管的填塞和密封:防水套管焊接固定后,需要在剛性防水套管內部填塞輕型柔性材料,并使用膠帶密封防水套管口部,以防止混凝土進入剛性防水套管內部。
6. 澆筑混凝土和清理:在混凝土澆筑完畢后,拆除模板之前,需要及時清理剛性防水套管,并復核坐標和標高。如果偏移超出允許范圍,需要進行及時的補救處理。
奧凡提醒:以上介紹的是預埋安裝的**階段施工方法,第二階段可能會有所不同。預埋安裝的每個步驟都需要認真操作,按照相關規范和要求進行,以**預埋的人防剛性防水套管的質量和**性。
