剛性防水套管的預埋方法需要遵循一定的步驟和要求,以確保防水效果和施工質量。以下是一般的預埋步驟:
1. 準備工作:
確認所使用的防水套管符合設計要求,并且質量合格。清理預埋部位,確保無塵、干燥和平整 。
2. 定位和固定:
根據設計圖紙標高準確預埋剛性防水套管位置,無壓力排水管圖紙設計標高一般為管底標高,有壓力排水管圖紙設計標高一般為管中心標高。剛性防水套管在預埋時,內部采用木屑封堵,外部采用塑料膠帶雙層固定,以免灰漿在振搗時灌入 。
3. 剛性防水套管安裝:
剛性防水套管安裝準確驗收合格后附加鋼筋與結構鋼筋點焊、剛性防水套管與附加鋼筋點焊。剛性防水套管預埋及固定的過程中不得與結構鋼筋直接焊接,應與輔助鋼筋焊接,再將輔助鋼筋與結構鋼筋綁扎牢固,點焊 。
4. 混凝土澆筑:
混凝土先振搗其他部位后振搗預埋套管位置,從剛性防水套管兩側分別振搗,振搗棒快插慢拔,混凝土澆筑過程中應避免振搗棒與預埋剛性防水套管接觸,影響剛性防水套管預埋位置。當管徑D>500mm時,應在管底部開設澆筑振搗孔,以利于排氣澆灌和振搗。剛性防水套管須一次性澆筑于墻體內 。
5. 內部封堵:
剛性防水套管內部封堵,準備水泥、油麻繩、捻鑿等材料,在捻麻時先**剛性防水套管內的污物。將油麻繩擰成麻花狀,用麻釬捻入套管內,捻兩圈以上,約為套管深度的三分之一,使剛性防水套管周圍間隙保持均勻。將油麻捻入后進行捻灰,水泥用42.5級以上加水拌勻,用捻鑿將灰填入剛性防水套管,隨填隨搗,填滿后用手錘打實,直至將剛性防水套管打至剩余20mm,灰口表面有光澤。捻口養護:套管捻完后應進行養護,用濕土覆蓋或用麻繩纏住定時澆水養護,一般養護2-5天。冬季采取防凍措施。養護完成后用堵漏王將剩余20mm抹平 。
6. 迎水面防水附加層施工:
剛性防水套管封堵后迎水面防水附加層施工,剛性防水套管內部接近外墻處20mm區域使用堵漏王壓實抹平的同時,在管根周圍加強涂抹一圈堵漏王。抹平后外表面刷聚氨酯防水涂料。聚氨酯防水涂料干后,管根處防水卷材附加層及地下室外墻防水卷材施工 。

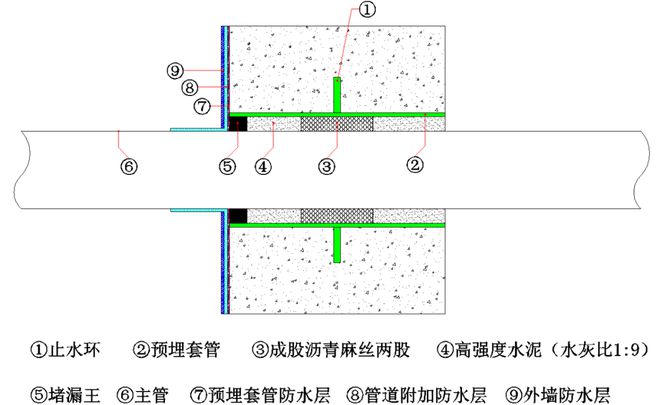

剛性防水套管預埋示意圖
7. 質量控制:
在施工過程中,要確保施工質量的控制。填充材料要均勻、充實,不能出現空隙或空洞;防水層處理要符合相關要求,以確保防水效果** 。
遵循這些步驟和要求,可以確保剛性防水套管的預埋質量,防止水分滲透,提高建筑工程的整體防水性能。
